NEWS8月5日,公司承建的六安電廠項目迎來重大突破,一日之內完成兩大里程碑節點:1號機組DCS系統受電一次成功、1號鍋爐冷灰斗水冷壁順利實現精準合攏。
作為電廠過程控制的“大腦”和“中樞神經”,DCS系統受電是項目調試的關鍵起點。為確保受電萬無一失,項目部精心組織,在受電前對電子間環境進行了全面清潔整理,并對盤柜安裝絕緣、接地電阻等關鍵指標進行了細致檢查與測量。受電指令下達后,操作精準流暢,各機柜依次合閘送電。經調試人員檢測,所有技術指標均符合要求,在業主、監理的共同見證下,DCS系統受電一次成功。

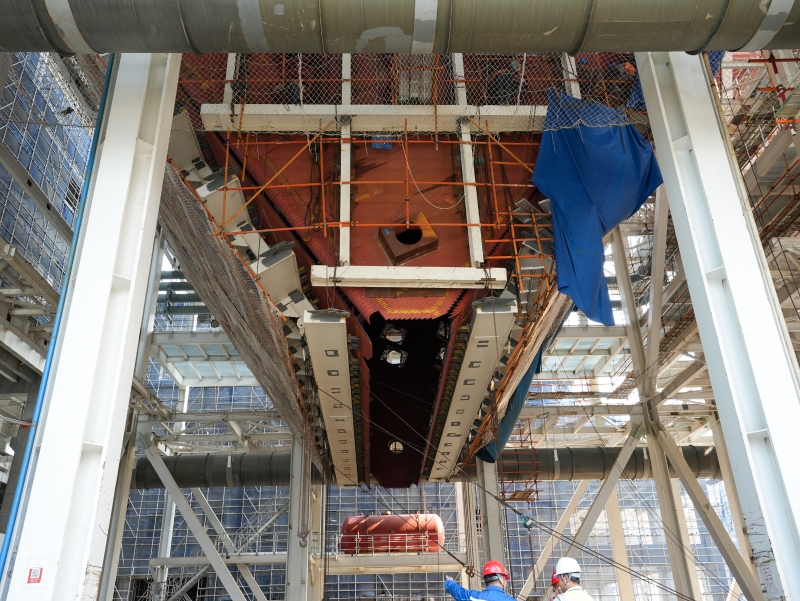

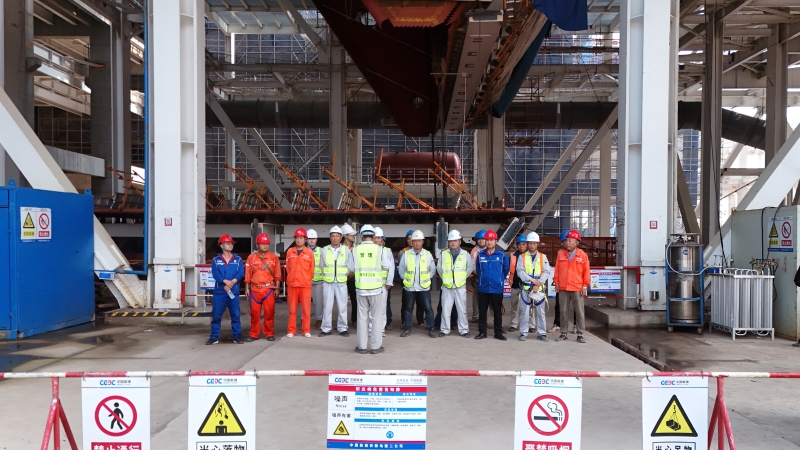

同日告捷的1號鍋爐冷灰斗水冷壁合攏作業,是鍋爐本體安裝的關鍵環節。本次吊裝的前墻冷灰斗水冷壁組件總重達70噸,施工面臨空間受限、結構復雜、焊接質量要求極高等挑戰。項目團隊科學調配資源,采用1臺16t卷揚機(配80噸滑輪組)與2臺10t卷揚機(各配50噸滑輪組)協同作業。通過精心操作,組件平穩提升并精確調整至55度傾角。全體人員晝夜奮戰,精細管理,最終成功克服多重困難,實現冷灰斗水冷壁的高質量合攏。為后續鍋爐水壓試驗創造了先決條件。
下一步,六安電廠項目將以此次節點完成為新起點,持續強化安全管控與質量保障,全力以赴向既定投產目標穩步邁進。
